城市公共停车场乔木精细化修剪施工实操方案
——以海口市金牛岭公园东门地上停车场为例
海口市地处热带季风气候区,雨量充沛、日照充足,城市绿地乔木生长速度快,每年雨季过后都会出现枝条徒长、树冠过密的情况。位于金牛岭公园东门的地上停车场,周边种植的高大阔叶乔木经过半年生长,部分下垂枝已延伸至车位上方,枯枝、病虫枝混杂在树冠中,不仅遮挡行车视线,极端天气下还存在坠枝砸车的安全隐患。但公共停车场车辆流动性大、多数车主不在现场,树木修剪作业长期面临“车辆挪不动、坠物风险高、作业面受限”三大难点,粗放施工极易造成车辆剐蹭、坠物损伤,引发纠纷。
针对这一痛点,我们在金牛岭公园东门停车场的乔木修剪项目中,通过前置风险管控、优化作业流程、升级作业设备,形成了一套适配公共停车场场景的修剪施工方案,在保障作业效率的同时,实现了零车辆损伤、零安全事故的施工目标。

一、停车场树木修剪的核心施工难点
公共停车场的树木修剪,与道路、公园绿地作业有显著区别,核心难点集中在三个方面: 一是车辆管控难度大。停车场作为开放公共空间,车辆随到随停,车主联系方式分散,多数车辆停放时无人值守,无法做到施工前全部清场,作业面下方始终存在财产防护压力。 二是坠枝风险不可控。高大乔木的粗枝修剪后自由坠落,冲击力足以砸坏车窗、剐蹭车身,即便有防护措施,枝条弹跳、滚落也容易造成意外损伤,是施工中最大的风险源。 三是作业空间受限制。车位排布密集,树冠下方就是停放车辆,传统人工爬树作业转身、下枝都受限制,既不利于工人操作安全,也无法精准控制落枝位置。
正是基于这些难点,停车场树木修剪不能照搬常规绿化养护的作业模式,必须从流程设计、设备选型、现场管控三个维度做针对性优化。

二、停车场修剪作业的四项核心安排技巧
(一)物理围蔽作业区域,执行“只出不进”管控
施工前的区域隔离是第一道安全防线,核心原则是“划清作业面、管住出入口”。 我们在作业前,根据当日修剪的树冠投影范围,向外延伸2米划定警戒区,用红白警示带沿警戒区连续围合,地面摆放反光锥桶,明确标注“施工危险、禁止通行”标识。针对停车场的通行特性,我们在停车场入口设置固定值守岗,施工期间执行“只出不进”管控原则:已在场内的车辆可正常驶离,禁止新增车辆驶入作业片区,从源头减少作业区内的车辆增量,避免出现“边挪车、边进车”的无效循环。 围蔽完成后由班组长统一验收,确认警戒区内无无关人员、无临时停靠车辆,所有出入口都有专人管控后,方可开工。作业过程中警示带严禁随意拆除,确需穿行必须由地面监护人员引导。
(二)提前联动通知车主,实现“应挪尽挪”
减少作业区内的车辆数量,是降低风险最直接的手段,关键在于提前通知的覆盖率和到位率。 施工前1天,我们联合停车场管理方,通过停车管理系统调取作业区域内的所有车牌信息,逐一发送短信通知,明确施工时间、施工范围和挪车建议;对登记了联系电话的车主,同步进行电话告知,确认车主收到通知并提醒提前规划停放。施工当日开工前1小时,安排专人再次巡查作业区域,对仍未挪走的车辆进行二次电话提醒,尽可能争取车主配合。 对于始终无法联系上的车主,我们会逐一登记车位编号和车辆特征,在后续作业中列为重点防护对象,对其上方枝条采取“轻剪、慢放、牵引落地”的方式,最大限度降低坠落风险。通过提前通知+现场提醒的组合方式,本次项目的车位空置率达到70%以上,大幅降低了施工防护压力。
(三)优化作业顺序,优先施工无车无风险区域
面对无法全部清场的现实情况,通过调整施工顺序实现错峰作业,是兼顾效率与安全的核心策略。 我们将停车场划分为多个作业单元,按照“先边缘后核心、先空旷后密集”的原则推进:第一步优先修剪停车场出入口、通道两侧以及无车位的绿化区域,这类区域没有车辆停放,作业空间充足,可快速推进工程量;第二步处理车辆较少的片区,随着上午车辆陆续离场,跟进修剪空置车位上方的枝条;第三步集中处理车辆密集、挪车困难的核心车位区域,此时大部分车辆已驶离,剩余少量车辆可重点防护。 这种作业顺序的优势在于,一边施工一边释放作业空间,给车主留出充足的挪车时间,避免一开始就切入核心区域,造成大量车辆被困、风险集中的被动局面。
(四)采用高空作业车施工,本质压降安全风险
设备升级是解决停车场修剪难题的根本支撑,相比传统人工爬树,直臂式高空作业车在安全性、精准性上有质的提升。 本次作业我们选用中小型直臂高空作业车,车身小巧适配停车场通道宽度,支腿加装垫板分散承重,避免破坏植草砖地面。作业平台可直达树冠任意位置,工人在护栏防护下作业,无需攀爬树干,自身安全得到保障;同时可以近距离判断枝条长势,精准控制修剪切口位置,减少不必要的枝条损耗。 更关键的是,高空作业平台能配合地面人员控制落枝轨迹:对于粗重枝条,先用绳索绑定,修剪后由地面人员缓慢牵引下放,避免自由坠落;对于细小枝叶,可直接收拢到平台内集中清运,减少坠物数量。配合地面监护人员全程指挥,彻底改变了传统作业“盲剪、盲落”的状态。

三、配套作业保障与现场管理

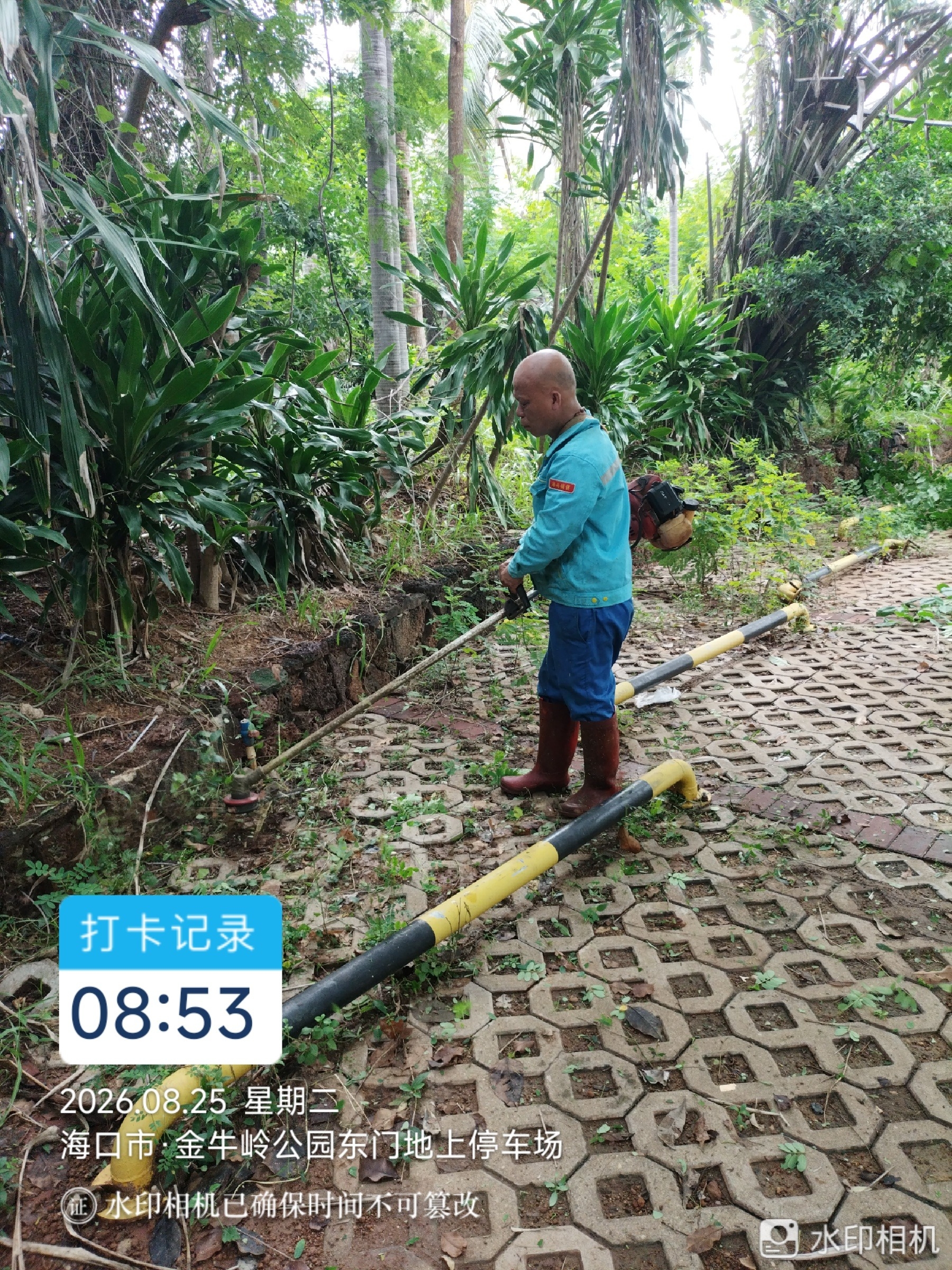

除了四项核心技巧,完整的施工流程还需要配套的管理措施兜底。 人员配置上,每个作业组配备4人:1名指挥员负责现场统筹、车辆管控;1名高空作业手负责树上修剪;1名地面监护员负责警戒、指挥落枝;1名清理工负责及时收拢修剪下的枝叶,保持通道畅通。所有人员上岗前进行安全技术交底,明确作业纪律和应急处置流程。 时间安排上,结合海南气候特点,选择上午7:30-11:30作业,避开正午高温时段,也错开停车场午间停车高峰,本次现场8:50的作业时段正是效率最高的黄金施工期。作业结束后,施工组对所有修剪枝条、落叶进行全面清理,检查有无遗漏的断枝挂在树上,确认场地整洁、无安全隐患后,再解除围蔽恢复停车场正常使用。
四、施工总结
金牛岭公园东门停车场的乔木修剪项目,通过“围蔽管控、提前挪车、顺序优化、设备升级”四项措施,高效完成了场内高大乔木的整形修剪,清除了枯枝、下垂枝、病虫枝等安全隐患,树冠通透度明显提升,行车视线得到改善。整个施工过程未发生一起车辆损伤事件,也未收到车主投诉,验证了这套方案的可行性。
对于城市公共停车场这类特殊场景的绿化养护,核心思路从来不是“强行施工”,而是通过精细化的流程设计,把风险想在前面,把措施做在前面,用管理手段降低作业难度,用设备升级保障施工安全。这套作业模式不仅适用于公园停车场,也可推广到小区、商圈、单位停车场等同类场景,为热带地区城市乔木养护提供可复制的实操标准。
